De uitdaging
De Zeelandbrug is ruim vijf kilometer lang en overspant de Oosterschelde. Bij de opening in 1965 was het de langste brug van Europa. In 2015 werd ze aangewezen als Rijksmonument vanwege haar grote architectonische waarde. De Zeelandbrug bestaat uit 54 pijlers met daartussen 52 overspanningen en een beweegbare basculebrug, , die samen functioneren als één systeem. Na decennia van blootstelling aan wind, zout water, verkeer en veroudering is de brug een kwetsbare constructie geworden. De unieke brugopbouw maakt dat het langetermijngedrag en de resterende levensduur moeilijk te voorspellen zijn. Nu de constructie het einde van haar levensduur nadert en schademechanismen zich blijven ontwikkelen, slagen de huidige onderhoudsmaatregelen er niet in om verdere achteruitgang te voorkomen. Hoewel de Provincie Zeeland onderhoudskennis heeft opgebouwd, is de vraag welk onderhoud op termijn nog effectief is. De uitdaging ligt in de omschakeling van reactief naar strategisch onderhoud.
Een technisch meesterwerk

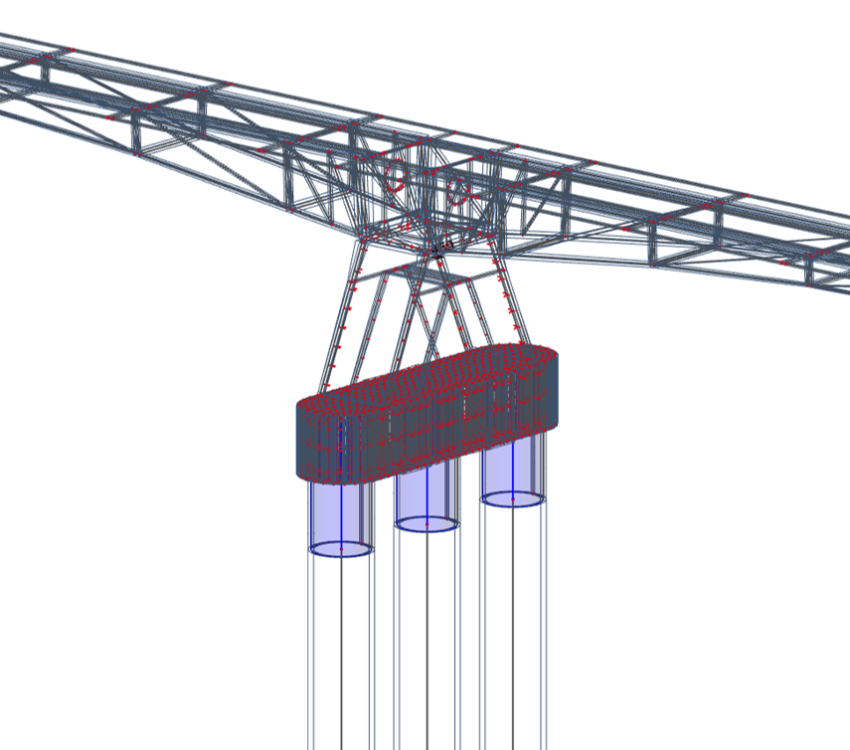

Prefabricage speelde een belangrijke rol in het ontwerp van de Zeelandbrug. De betonnen brug bestaat uit een reeks van 52 voorgespannen T-vormige brugdelen, elk met een lengte van 95 meter en een gewicht van 2.790 ton. Elk T-brugdeel bestaat uit aan elkaar gekoppelde elementen, een A-frame pijler en een caisson op drie funderingspalen, die allen onderling verbonden zijn met voorspanwapening. De funderingspalen zijn opgebouwd uit voorgespannen segmenten van 6 meter en variëren in lengte van 25 tot 50 meter. De lengte van de funderingspalen is afhankelijk van de waterdiepte en de draagkracht van de ondergrond. Door de funderingspalen bevindt zich 60% van de brug permanent onder water. Slechts 40% van de brug is zichtbaar (de basculebrug vormt slechts 1% van de gehele Zeelandbrug).
Technisch gezien functioneert elk van de 54 pijlers als een afzonderlijke brug. De T-brugdelen zijn met elkaar verbonden door middel van deuvels en schokdempers. Deze verbindingen zorgen ervoor dat de elementen bij zware verkeersbelasting uitgelijnd blijven, terwijl uitzetting en krimp mogelijk blijven. De exacte werking van de verbindingen is destijds handmatig bepaald en het langetermijneffect op de voorgespannen constructie is nog altijd onbekend. Verwacht wordt dat de flexibiliteit van de brug in de tijd afneemt door degradatie van de wapening en verdere uitharding van het beton, waardoor de krachten in de verbindingen te hoog worden. Hierdoor neemt het risico op uitval van een brugdeel toe.
Daarnaast heeft de prefabricage, de te lage betondekking en het zoute klimaat geleid tot aantasting van de constructie. Hierdoor neemt het risico op corrosie van de voorspanwapening toe. Jarenlang zijn betoncoatings toegepast om de aantasting te beperken, waardoor optredende schadebeelden niet langer zichtbaar zijn.
Belangrijke kenmerken
- EUR 250 miljoen (tegenwoordig)
- Bouwtijd: 1962-1965
- Rijksmonument sinds 2015
- Totale lengte: 5.022 meter
- 54 pijlers: 52 overspanningen van 95 meter
- 315.000 ton beton
- 7.400 ton wapeningstaal
- 3.300 ton voorspanstaal
- 7.000 meter funderingspalen
Onze werkzaamheden
De provincie Zeeland zocht een partner voor het ontwikkelen van een onderhoudsstrategie voor de Zeelandbrug. Walhout won de tender. Het project startte met een analyse van het onderhoudsdossier sinds 1965, gevolgd door uitgebreide inspecties en veldonderzoeken van de brugdelen. Walhout voerde geavanceerde analyses uit, waaronder verkeersbelastingstudies, eindige-elementenanalyses en vervormingsvoorspellingen, om beter inzicht te krijgen in het gedrag, de krachtswerking, de sterkte en de levensduur van de brug. De betonconstructie is vervolgens beoordeeld op constructieve veiligheid.
Artikelen en media
- Rijk moet over de (Zeeland)brug komen (PZC)
- Keuze voor nieuwe Zeelandbrug: haast is geboden (PZC)
- Rijk investeert in Zeeuwse bereikbaarheid (Province of Zeeland)
- Een tunnel, brug of een dam? (Omroep Zeeland)
- Vernieuwen of vervangen? (Omroep Zeeland)
- Stop met pasta smeren op de Zeelandbrug (Nieuwsblad Transport)
